Nhà máy thủy điện lớn nhất Đông Nam Á thế kỷ XX được rót 9.220 tỷ đồng mở rộng, đang 'thần tốc về đích'

Thái Hà |

Nhiều hạng mục thi công mở rộng dự án nhà máy thủy điện lớn thứ 2 Việt Nam đang vượt tiến độ.

Thi công dự án nhà máy thủy điện Hòa Bình mở rộng vượt tiến độ

Tính đến thời điểm hiện tại, tiến độ thi công các công trình thuộc dự án nhà máy thủy điện Hòa Bình mở rộng đã hoàn thành và thậm chí vượt mức kế hoạch đề ra cho tháng 10 năm 2024. Với tiến độ hiện tại sẽ tạo tiền đề vững chắc cho việc dự án kết thúc thành công theo đúng kế hoạch trong năm nay.

Ông Bùi Phương Nam, Giám đốc Ban Quản lý dự án Điện 1 cho hay, trong tháng 10, nhờ điều kiện thời tiết thuận lợi, Ban Quản lý và các đơn vị thi công đã áp dụng các biện pháp hiệu quả tại công trường nhà máy thủy điện Hòa Bình mở rộng, nhờ đó năng suất thi công bê tông cửa lấy nước đạt 100% kế hoạch, đổ bê tông giếng đứng số 1 đạt 223%, giếng số 2 đạt 100%, bê tông hầm dẫn nước số 1 đạt 142%, nền hầm dẫn nước số 2 đạt 112%, và nhiều hạng mục khác đều vượt tiến độ.

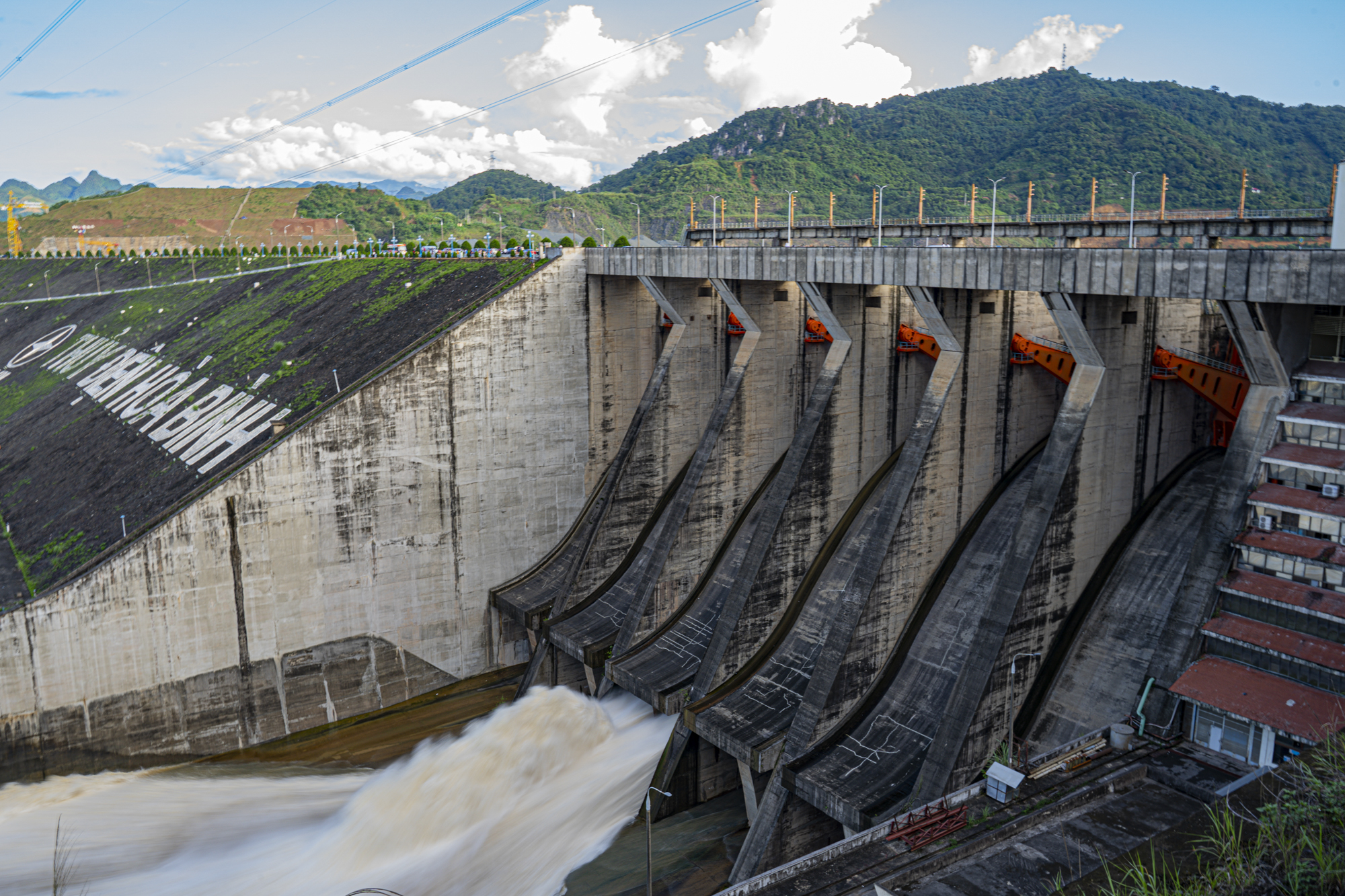

Nhà máy thủy điện Hòa Bình và phần mở rộng nhìn từ trên cao. Ảnh: Ngọc Đẹp/ANTT

Phó Tổng giám đốc EVN Phạm Hồng Phương trong cuộc họp gần đây đã đánh giá cao và biểu dương nỗ lực của Ban Quản lý dự án Điện 1 và các nhà thầu trong việc thi công và bảo đảm tiến độ dự án. Ông cũng yêu cầu đơn vị thi công tiếp tục tập trung đẩy nhanh tiến độ thi công để hoàn thành mục tiêu của quý 4 năm 2024, đồng thời đảm bảo nhân lực, trang thiết bị và lập kế hoạch chi tiết theo tuần, tháng cho các khối lượng công việc.

Ngoài ra, Ban Quản lý dự án cũng cần chú trọng giải quyết các thủ tục về giải phóng mặt bằng, rà soát và điều chỉnh thiết kế kỹ thuật, cũng như phương án thi công chi tiết cho đường dây 500kV đấu nối tới nhà máy mở rộng. Các bên liên quan tại công trường cần phối hợp chặt chẽ để duy trì tiến độ dự án, hướng tới mục tiêu bắt đầu phát điện vào năm 2025.

Nhà máy thủy điện Hòa Bình - nhà máy thủy điện lớn nhất Đông Nam Á trong thế kỷ XX

Dự án nhà máy thủy điện Hòa Bình trên dòng sông Đà được bắt đầu xây dựng vào năm 1979 và hoàn thành vào năm 1994, với sự hỗ trợ đắc lực từ Liên Xô.

Đây là nhà máy thủy điện có công suất lớn nhất Đông Nam Á trong thế kỷ 20, không chỉ cung cấp điện năng làm nguồn điện chủ lực cho hệ thống điện quốc gia mà còn giúp phòng chống lũ lụt cho Thủ đôHà Nội cùng các vùng phụ cận, đồng thời đảm bảo cung cấp nước cho nông nghiệp và sinh hoạt ở đồng bằng Bắc Bộ.

Sau 30 năm hoạt động, tính đến cuối năm 2020, nhà máy đã sản xuất tổng cộng hơn 250 tỷ kWh điện, đóng góp gần 1.000 tỷ đồng mỗi năm vào ngân sách.

Đầu năm 2021, dự án mở rộng nhà máy thủy điện Hòa Bình đã được khởi công để nâng cao khả năng cung cấp điện trong những giờ cao điểm, tận dụng nguồn nước xả lũ hàng năm.

Dự án mở rộng này được xây dựng bên cạnh đập thủy điện Hòa Bình hiện tại, trên địa bàn phường Phương Lâm và cửa lấy nước thuộc địa bàn phường Thái Bình, thành phố Hòa Bình, tỉnh Hòa Bình.

Nhà máy Thủy điện Hòa Bình mở rộng sẽ phát điện tổ máy một vào tháng 6/2025; tổ máy 2 vào tháng 7/2025. Ảnh: Ngọc Đẹp/ANTT

Với tổng công suất dự kiến là 480 MW từ 2 tổ máy mới, mỗi tổ máy 240 MW, dự kiến sản lượng điện bình quân hàng năm khoảng 488,3 triệu kWh, tương đương với lượng điện tiêu thụ của cả nước trong nửa ngày cao điểm của năm 2024, khi tiêu thụ 1,025 tỷ kWh.

Việc mở rộng nhà máy thủy điện Hòa Bình giúp nâng tổng công suất lên 2.400 MW, ngang bằng với thủy điện Sơn La, nhà máy thủy điện lớn nhất Việt Nam và Đông Nam Á hiện nay.

Công trình còn góp phần tạo nên chuỗi nhà máy thủy điện trên dòng sông Đà với tổng công suất lên đến 6.000 MW khi kết hợp cùng thủy điện Sơn La và Lai Châu. Chuỗi nhà máy này sẽ là hệ thống các nhà máy thủy điện lớn nhất Đông Nam Á và đóng góp đến 30% tổng sản lượng điện của quốc gia.
